白鶴灘水電站工程右岸共布置有8臺單機容量百萬千瓦的水輪發電機組,每臺水輪機尾水肘管分為13節,單管節最大重量42.8噸,最小重量16.9噸。肘管進水口截面為圓型,直徑9750毫米;出水口為高9165毫米、寬15559毫米的橢圓形截面。最先吊裝的9號機肘管(含內支撐)安裝工程量為337.5噸。

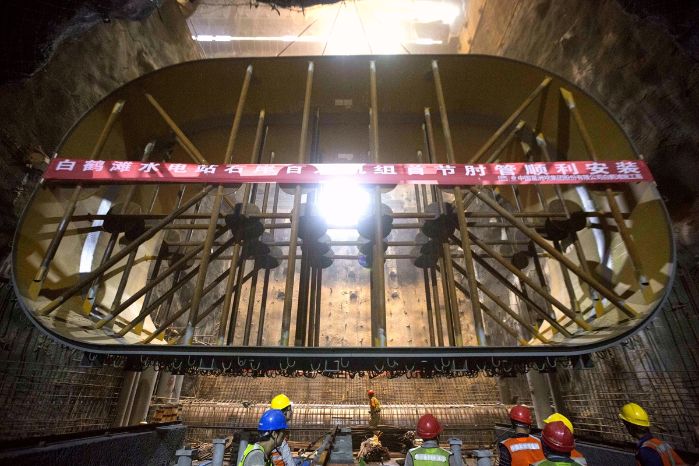

此次吊裝的肘管由兩節肘管拼裝而成。“我們在保證質量和安全的前提下采用預拼裝的方案,先在安裝間內將兩節肘管拼接成一個整體再進行吊裝,減少了現場安裝環縫的數量,縮短了單臺機組肘管安裝工期。”現場施工人員說,“因為是兩節肘管拼裝后一起吊裝,肘管就位前還需進行翻身作業,這也就增加了右岸機組肘管吊裝難度。”在有關各方的共同努力下,9號機組首節肘管僅用時四小時就順利從安裝間吊裝至機窩指定位置,吊裝質量符合施工要求。
為了保證肘管安裝質量,科學有效地控制肘管安裝工期,如期實現2021年7月1日首批機組發電目標,三峽建管公司白鶴灘工程建設部針對右岸機組肘管吊裝尺寸大,重量大,翻身困難等關鍵技術難題,牽頭組織審查了《白鶴灘右岸機組肘管安裝方案》《右岸機組肘管安裝專項安全措施》等多項技術儲備工作,為右岸機組首節肘管順利吊裝奠定了基礎。
據了解,在后續右岸機組肘管安裝作業中,施工人員將采用三節肘管預先拼裝并同時吊裝的方案,進一步優化工期,高質量完成右岸機組大型埋件安裝工作。
